Avances y Rendimientos en Presupuesto de Obras con Análisis de Precios Unitarios - Artículo
Adquiriendo CONSTRUCSOFT VALOR GANADO, le obsequiamos CONSTRUCSOFT RENDICIONES que le permitirá controlar económicamente sus obras
lunes, 3 de mayo de 2021
viernes, 19 de junio de 2020
DESCARGAR ARTÍCULO SOBRE AVANCE Y RENDIMIENTO
El software para construcción CONSTRUCSOFT, es un sistema de costos y presupuestos de análisis de precios unitarios que permite controlar obras, mediante la curva S de valor ganado.
jueves, 26 de diciembre de 2019
AVANCE Y RENDIMIENTO - CONCEPTO
AVANCE Y RENDIMIENTO
Las
definiciones de avance y rendimiento son:
Avance.- Ir hacia adelante, acercarse un período de tiempo a su fin.
Rendimiento.- Fruto o utilidad de una cosa en relación con lo que cuesta, con lo que gasta, con lo que en ello se ha invertido, o fruto del trabajo o el esfuerzo de una persona.
Por lo que se entiende que en la construcción de obras, el avance se refiere al período de tiempo, y el rendimiento al esfuerzo invertido por una determinada cuadrilla, sin embargo existe una confusión con el empleo de estos términos en la interpretación de los análisis de precios unitarios.
En
las obras civiles, como ya están establecidos los análisis de precios
unitarios, es fácil elaborar los presupuestos en base a los análisis de precios
unitarios, teniendo en consideración únicamente el avance (como: m3/día), el
cual lo denominan erróneamente rendimiento.
Sin
embargo en las obras electromecánicas de gran envergadura como líneas de alta
tensión, refinerías, plantas concentradoras, oleoductos y etc., no existen
análisis de precios unitarios definidos, ya que estos dependen de la naturaleza
del tipo terreno, las distancias a los centros poblados por la ubicación
geográfica, el clima como las lluvias, que hacen que los análisis de precios
unitarios para una misma partida, sean variados y diferentes.
Por
ello las obras electromecánicas se presupuestan en función al rendimiento
(como: horas-hombre/ton) que es lo que rinde una cuadrilla, y sería imposible
presupuestar estas obras en función al avance (como: ton/día).
Es
de tener en cuenta que el avance y el rendimiento están directamente
relacionados en función a la composición de la cuadrilla de acuerdo a la
siguiente ecuación.
Cuadrilla (Nro de Hombres)
x Jornada (Horas)
Rendimiento
(H-H/und) = -----------------------------------------------------------------
Avance (und/día)
miércoles, 25 de diciembre de 2019
AVANCE Y RENDIMIENTO - RELACIÓN
RELACIÓN ENTRE AVANCE Y RENDIMIENTO
Vamos

a ver el comportamiento de esta ecuación, en el siguiente análisis de Concreto
premezclado de 210 kg/cm2 para columnas, donde se aprecia la composición de la
cuadrilla y la cantidad de equipos.
Este
análisis tiene un avance de 42 m3/día y un rendimiento de 2.6668
horas-hombre/m3. Aquí es posible modificar el avance o el rendimiento de la
cuadrilla, por lo tanto si modificamos el avance a 32 m3/día, se tiene un
rendimiento de 3.5 horas-hombre/m3. También se puede modificar el rendimiento a
3.5 horas-hombre/m3 y obtener un avance de 32 m3/día.
En
ambos casos al modificar el avance o el rendimiento, se modifica
automáticamente la cantidad de horas-hombre.
Lo
mismo sucede con los equipos ya que también están relacionados por la misma
ecuación, como es el caso de los 2 vibradores a gasolina, con 0.3810 horas-máquina
para un avance de 42 m3/día, y 0.5 horas-máquina para un avance de 32
horas-máquina.
ConstrucSoft
permite desconectar un equipo del avance y del rendimiento, como es el caso de
la bomba de concreto, ya que siempre va a ser 1 hora-máquina por cada m3,
independiente del avance o rendimiento de la cuadrilla.
martes, 24 de diciembre de 2019
AVANCE Y RENDIMIENTO – TIEMPO DE EJECUCIÓN
TÉRMINOS: AVANCE Y RENDIMIENTO
El termino
avance mide las cantidades que puede
ejecutar una cuadrilla durante una jornada de trabajo, efectuándose estas
medidas en unidades por día.
El rendimiento indica lo que rinde una
cuadrilla para ejecutar una actividad, cuantificada en horas-hombre por unidad
de medida.
El
avance es un indicativo del volumen de obra que se puede ejecutar en una
jornada, en cambio el rendimiento indica la cantidad de horas-hombre necesarias
para ejecutar dicho volumen de obra.
Supongamos
que tenemos que efectuar excavaciones de zanjas en jornadas diarias de 8 horas,
y deseamos saber el tiempo de ejecución.
El
análisis de precios unitarios para estas excavaciones indica una cuadrilla
conformada por 0.10 de capataz y 1.00 de peón, lo que indica que 1 capataz,
puede estar al mando de 10 peones.

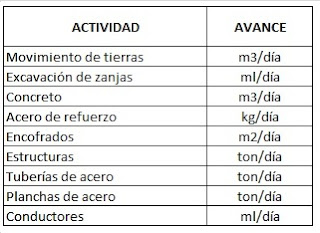

AVANCE DE OBRA Y TIEMPO DE EJECUCIÓN
Aquí
tendríamos que saber de antemano cuantos metros lineales avanza la cuadrilla
por día, (en este ejemplo tenemos: 10.00 ml/día, 6.00 ml/día y 4.29 ml/día).
Con
estos avances determinamos los días requeridos.
Longitud (ml)
Días
= ------------------------
Avance (ml/día)
Por
lo tanto, para efectuar todas las zanjas requeriríamos de 40 días efectivos.
RENDIMIENTO DE OBRA Y TIEMPO DE EJECUCIÓN
En
cambio si pensamos en función al rendimiento, si una cuadrilla conformada por
1.1 hombres, tiene un rendimiento de 2.9334 m3/hora, la cantidad de
horas-hombre de la cuadrilla es:
120 m3 x 2.9334 H-H/m3 = 352 horas-hombre de cuadrilla
Por
lo que el tiempo total sería:
352 horas-hombre
--------------------------------------------- = 40 días
Jornada (8 horas) x Cuadrilla (1.1)
Aquí
se aprecia que el cálculo para el tiempo necesario para todas las excavaciones,
en función al rendimiento de directo, mecánica que se aplica siempre en los procesos de cálculo en las obras
electromecánicas.
lunes, 23 de diciembre de 2019
AVANCE Y RENDIMIENTO – EN PRESUPUESTOS
AVANCES EN LAS OBRAS CIVILES
Los
presupuestos de obras civiles, se calculan en función al avance de los análisis
de precios unitarios, siendo el presupuesto el costo del análisis de los
precios unitarios por sus respectivos metrados.
RENDIMIENTOS EN LAS OBRAS ELECTROMECÁNICAS
En
cambio las obras electromecánicas se calculan en forma global en función al
rendimiento, donde el costo de la mano de obra la cantidad de horas-hombre por
el costo de la hora-hombre.
Siendo
el presupuesto total el costo de: la mano de obra, materiales básicos,
materiales consumibles, equipos mayores, equipos menores, combustibles, y
porcentaje de herramientas.
